Os detalhes do investimento de R$ 1,5 bilhão que prepara a usina para o futuro

Maior hidrelétrica 100% brasileira recebe injeção bilionária para atualização tecnológica, garantindo máxima eficiência e papel crucial no SIN até 2029.

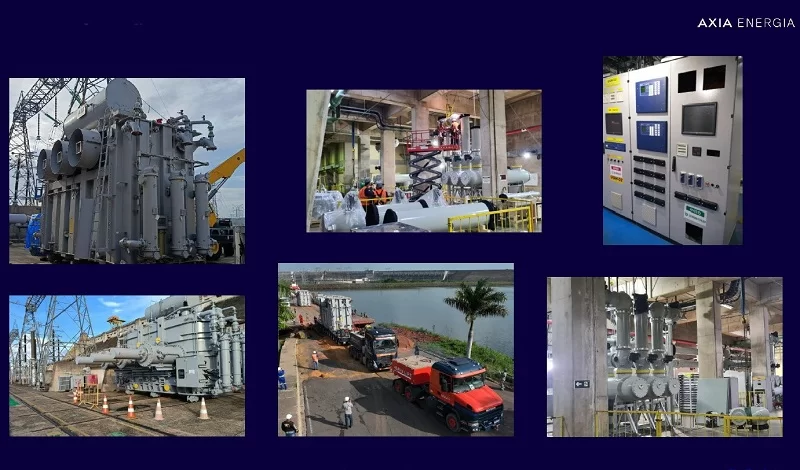

Equipamentos já instalados no atual processo de modernização da usina

O plano de modernização da Usina Hidrelétrica de Tucuruí, orçado em R$ 1,5 bilhão e com execução prevista até 2029, é um dos maiores projetos de revitalização de um ativo de geração em andamento no Brasil. Longe de ser apenas uma atualização superficial, o projeto mergulha no coração da usina, substituindo e reformando componentes críticos cuja vida útil está chegando ao fim ou que necessitam de adequação tecnológica para garantir a máxima confiabilidade operacional.

A estratégia da Axia Energia é clara: assegurar que a maior hidrelétrica 100% brasileira continue sendo um pilar de segurança para o Sistema Interligado Nacional (SIN) pelas próximas décadas.

O escopo dos investimentos foi detalhado em sete contratos principais, que abrangem desde os gigantescos transformadores até os cérebros eletrônicos que controlam as unidades geradoras. A maior fatia do investimento, R$ 650 milhões, será destinada à modernização dos Sistemas de Proteção, Controle e Supervisão (SPCS) e dos Reguladores de Velocidade (RV) de todas as 25 unidades geradoras.

Operários da GE, uma das fornecedoras, trabalham na manutenção de equipamento

Essa atualização é o verdadeiro salto tecnológico da usina, pois implementa o que há de mais moderno em automação e controle, permitindo respostas mais rápidas e precisas às demandas do Operador Nacional do Sistema (ONS) e integrando novas ferramentas de diagnóstico e análise preditiva baseadas em Inteligência Artificial.

Outro foco crucial é a substituição de equipamentos de alta tensão. Um contrato de R$ 230 milhões prevê a troca de cinco geradores que atingiram o fim de sua vida útil. O processo, complexo e faseado, já concluiu a substituição da primeira unidade e seguirá até 2027. No sistema de transformação de energia, a modernização é igualmente robusta. Dois transformadores já foram reformados (R$ 45 milhões) e outros dois adquiridos (R$ 57 milhões) em contratos concluídos em 2025. Olhando para frente, um novo contrato de R$ 226 milhões garantirá a aquisição de mais cinco transformadores entre 2026 e 2028, visando superar problemas de Interrupção de Corrente de Curto-Circuito (ICC).

O sistema de manobra e proteção, conhecido como GIS (Gas-Insulated Switchgear), também está no centro das atenções. A substituição do GIS das unidades geradoras 09 e 10, um investimento de R$ 36 milhões, foi finalizada em 2025. Um novo contrato de R$ 97 milhões já foi firmado para a substituição de mais quatro conjuntos de GIS entre 2026 e 2028, mitigando riscos e aumentando a segurança.

A fundamentação para essas trocas, além da obsolescência natural, inclui a necessidade de corrigir projetos antigos, como o de 12 reguladores de velocidade, e superar limitações técnicas que poderiam comprometer a performance da usina diante das exigências atuais do sistema elétrico. Este detalhamento mostra que cada centavo do R$ 1,5 bilhão tem um destino específico, focado em engenharia de ponta para garantir que Tucuruí não apenas continue operando, mas que o faça com a máxima eficiência e segurança possíveis.

Fonte : Patrick Roberto Correio Carajás
